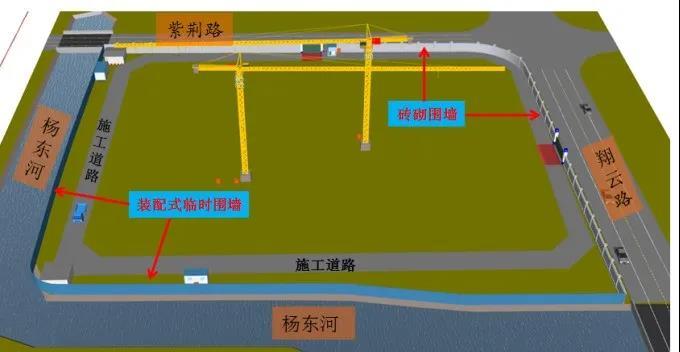

对于施工方来说,参与工程的第一步就是编制标书并投标,那么,施工企业如何在短时间内做出符合业主方要求的投标书, BIM技术可以发挥重要作用。分析招标文件中技术标评分标准、紧抓重点、并根据企业自身的实际情况,充分利用BIM技术表现企业技术实力。一、场地布置,现场管理 施工场地布置是项目施工的前提:1、拟建建筑物的位置、轮廓尺寸、层数;2、相邻的地上、地下既有建(构)筑物及相关环境;3、工程施工现场的加工设施、存贮设施、办公和生活用房等的位置和面积;4、工程施工现场的垂直运输设施、供电设施、供水供热设施、排水排污设施和临时施工道路;5、施工现场必备的安全、消防、保卫和环境保护设施等。在技术标书中充分利用BIM模型的三维表现力,更直观的表现布置场地的合理性,体现投标单位对拟投标项目的高度重视及技术实力,提高标书的编制质量。二、项目案例: 由于项目场地受限,生活区由项目部在附近租房,在有限的场地空间里基于BIM的场地布置,根据施工进度推进灵活的对场地进行动态模拟,根据地基基础、主体结构及装饰装修等不同阶段需求分别进行场地布置方案设计,确保场地布置满足不同施工阶段的要求。河边采用装配式临时围墙,市政道路(翔云路、紫荆路)采用砖砌围墙
土方开挖前,桩基施工完成、工道路完成、塔吊安装完成

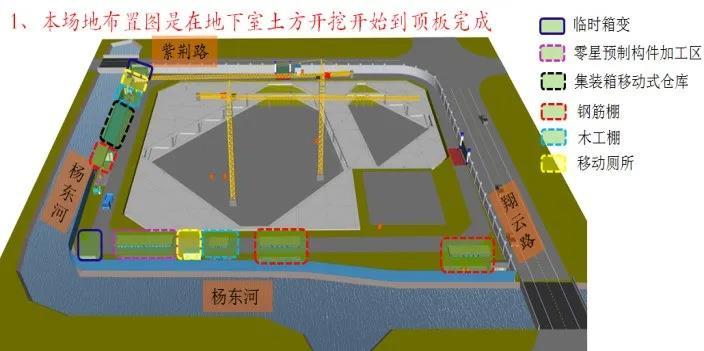

在地下室土方开挖开始到顶板完成场地布置图

地下室顶板防水保护层完成后新增调整场地布置

正负零以下临时用电布置

正负零以上临时用电布置

正负零以下临时给水布置
正负零以上临时给水布置

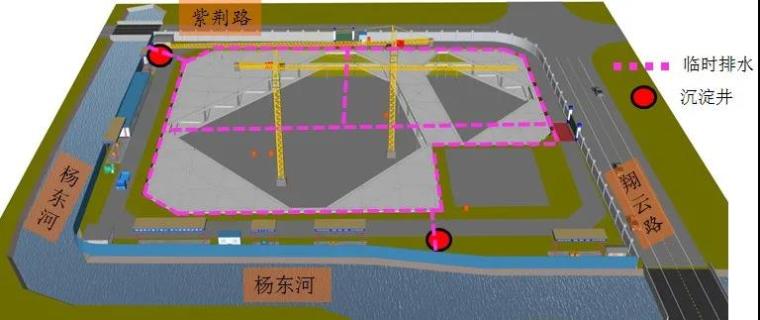

正负零以下临时排水布置
正负零以上临时排水布置
职工安全通道布置
三、BIM技术场地布置的时间成本投入分析· 软件成本投入:目前行业内常用的几个BIM场地布置专业软件:1、广联达场布软件,永久使用,免费升级8800/套;2、品茗的BIM施工策划软件,永久使用,免费升级18800/套;3、红瓦科技的建模大师(施工),是基于Revit平台的一个插件,永久使用,3年免费升级8800/套。人力时间:这些软件能将传统二维平面布置图快速转化为三维平面布置图,软件中内置海量临时板房、塔吊、施工电梯等构件,快速布置,操作简单。一般场布1人/半天就可以完成,复杂场布需要制作简单的漫游模拟的话一到两天也可以完成。如果企业有自己的标准BIM构件库(宿舍、办公室、钢筋棚、木工棚等),场布模型搭建的速度会更快。四、总结 传统的施工场地布置由编制人员依靠经验和推测对施工场地各项设施进行布置设计,仅凭经验和感觉,很难考虑全面,分辨其布置方案的优劣。利用场地布置软件制作同比例的整体场地模型,能更加直观的进行合理排布,利用好每一块场地的价值。
仅作分享交流、如有侵权,请联系我们删除。
BIM技术标书编制中现场平面布置的现场管理!
2021-10-21
